Хід будівництва травень 2023р.
ВИКОНАНІ РОБОТИ будинок №3:
- Мурування внутрішніх стін та перегородок Секції №1 та №3 – 100%
- Штукатурні роботи Секції №1 та №3 – 100%
- Мережі водопостачання та опалення квартир Секції №1 та №3 – 100%
- Влаштування накривок вентиляційних шахт на покрівлі – 100%;
- Утеплююча стяжка покрівлі Секцій №1, №2 та №3 – 100%;
- Влаштування на покрівлі водостічних воронок Секцій №1, №2 та №3 – 100%.
ВЕДУТЬСЯ РОБОТИ будинок №3:

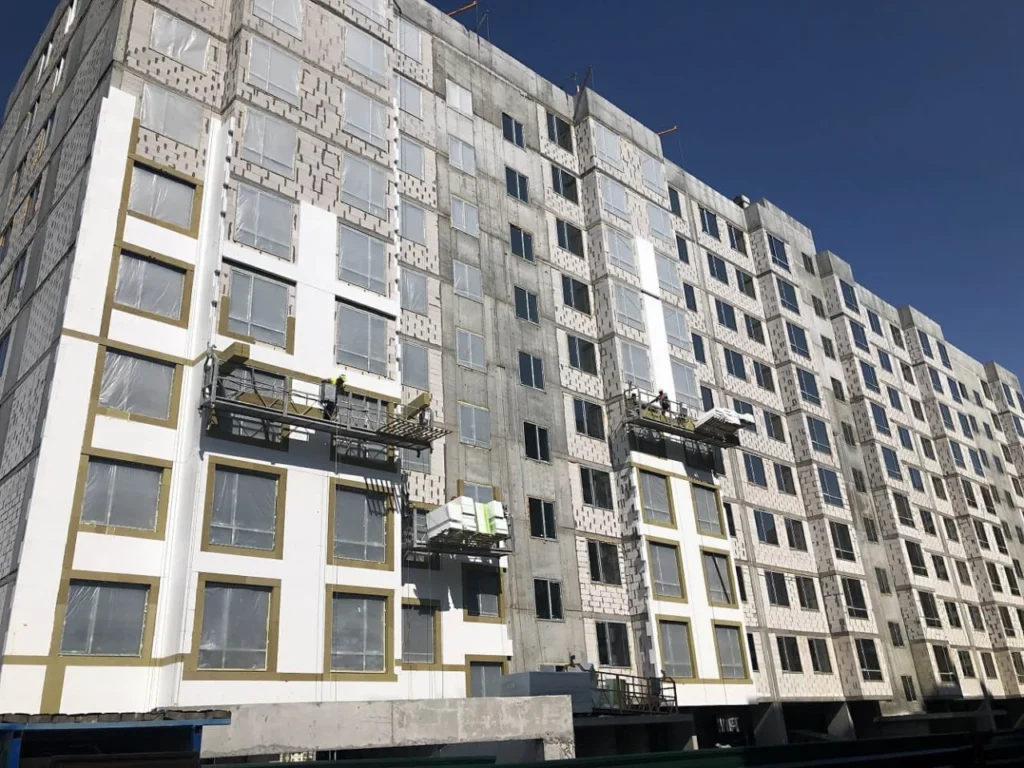

- Розпочалися роботи по утепленню фасадних стін будинку Секції №1.
- Мурування внутрішніх стін та перегородок Секції №2 – 70%
- Штукатурні роботи Секції №2 – 10%
