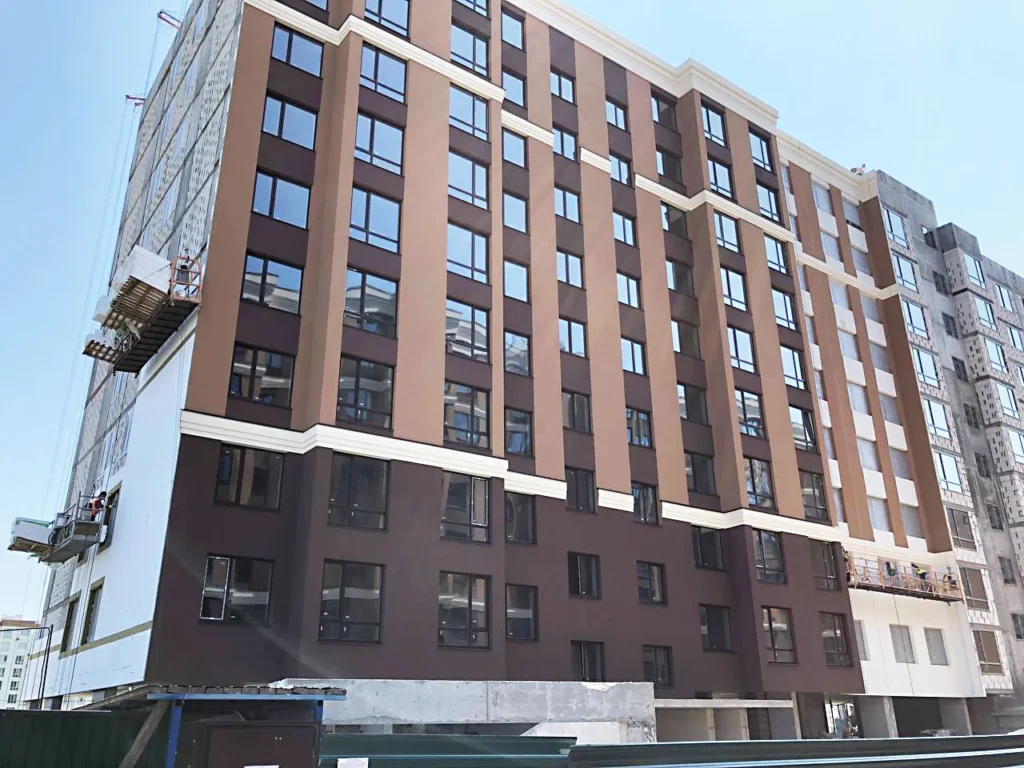

Хід будівництва червень 2023р.
ВИКОНАНІ РОБОТИ будинок №3:
- Мурування внутрішніх стін та перегородок Секції №1,2, 3 – 100%
- Штукатурні роботи Секції №1 та №3 – 100%
- Прокладання мереж водопостачання та опалення квартир Секції №1 та №3 – 100%
- Влаштування накривок вентиляційних шахт на покрівлі – 100%
- Виконано утеплюючу стяжку покрівлі Секцій №1,2,3 – 100%
- Виконані роботи по влаштуванню на покрівлі водостічних воронок Секцій №1,2,3 – 100%
ВЕДУТЬСЯ РОБОТИ будинок №3:
- Утеплення та фарбування фасаду Секції №1 – 40%
- Влаштування металевих віконних відливів Секції №1 – 40%
- Прокладання мереж водопостачання та опалення квартир Секції №2 – 70%
- Штукатурні роботи Секції №2 – 90%
- Влаштування цементно-піщаної стяжки Секції №1 – 20%
